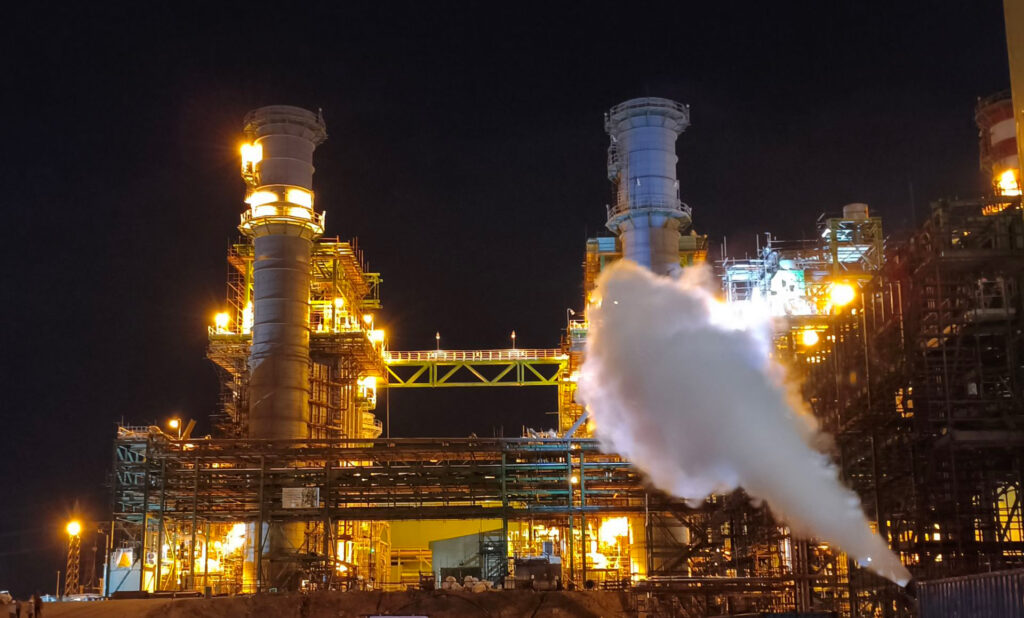

به گزارش روابط عمومی، عملیات تخصصی و حساس بخارشویی (Steam Blowout) واحد ۳ بخار نیروگاه سیکل ترکیبی فردوسی از روز دوشنبه مورخ ۱۵ تیرماه ۱۴۰۵ آغاز گردید.
این عملیات، مرحلهای کلیدی و حیاتی در فرآیند راهاندازی نیروگاه محسوب میشود که با هدف پاکسازی کامل خطوط و تجهیزات مسیر بخار، توسط متخصصان و دلسوزان شرکت «نصب نیرو» در حال انجام است. نیروگاه سیکل ترکیبی فردوسی با دارا بودن سه واحد بخار ۱۶۰ مگاواتی، ظرفیتی بالغ بر ۴۸۰ مگاوات را به شبکه سراسری تزریق کرده و نقش مهمی در تامین انرژی پایدار کشور ایفا میکند.
ثبت رکوردهای جدید در اجرای پروژه شایان ذکر است همزمان با پیشبرد این فرآیند، تیم اجرایی موفق به ثبت رکوردهای کمنظیری در مقایسه با پروژههای مشابه شده است که نشان از برنامهریزی دقیق، هماهنگی بالا و تلاش شبانهروزی همکاران دارد. این دستاوردها عبارتند از:
- کاهش ۵۰ درصدی زمان اسیدشویی: تقلیل زمان عملیات از ۳۰ روز به ۱۵ روز
- سرعتبخشی به نرمالسازی پمپها: کاهش زمان نرمالسازی پمپهای CEP و BEP از ۹ روز به ۵ روز
- رکوردشکنی در تکمیل دایورتر دمپر: کاهش زمان اجرای این فرآیند از ۷۲ ساعت به ۳۶ ساعت
- کاهش زمان فازهای میانی: تقلیل فاصله زمانیِ اتمام اسیدشویی تا شروع بلوآت از ۳۷ روز به ۲۹ روز
عنوان عملیات | مدت زمان معمول/قبلی | رکورد ثبتشده جدید |
عملیات اسیدشویی | ۳۰ روز | ۱۵ روز |
نرمالسازی پمپهای CEP و BEP | ۹ روز | ۵ روز |
تکمیل دایورتر دمپر | ۷۲ ساعت | ۳۶ ساعت |
فاصله اتمام اسیدشویی تا شروع بلوآت | ۳۷ روز | ۲۹ روز |
